Bomba estacionária própria reduz tempo de concretagem e antecipa semanas no cronograma da obra Today Tatuapé
O Today Tatuapé é um empreendimento de alvenaria estrutural, localizado na Rua Airi, 114, Tatuapé – SP. Com torre única de 19 pavimentos, possui 246 unidades residenciais, 40 NR, 206 convencionais, 3 lojas e estacionamento. Em terreno de 12.487,17 m², soma 7.984,14 m² de área construída. Conta com acesso exclusivo às lojas, vaga de carga/descarga e execução prevista de 08/07/2024 a 19/05/2026.

Solução técnica implementada

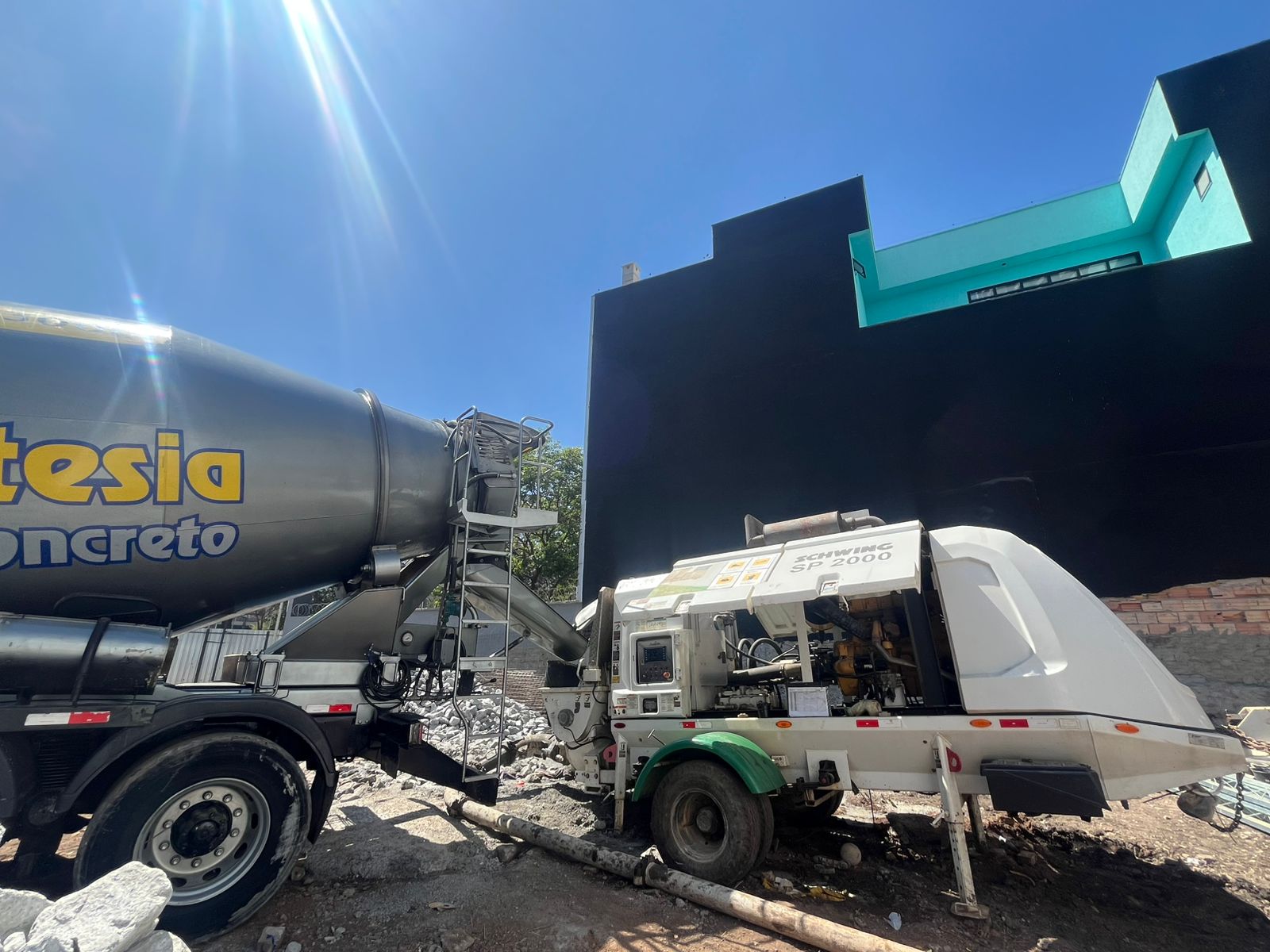

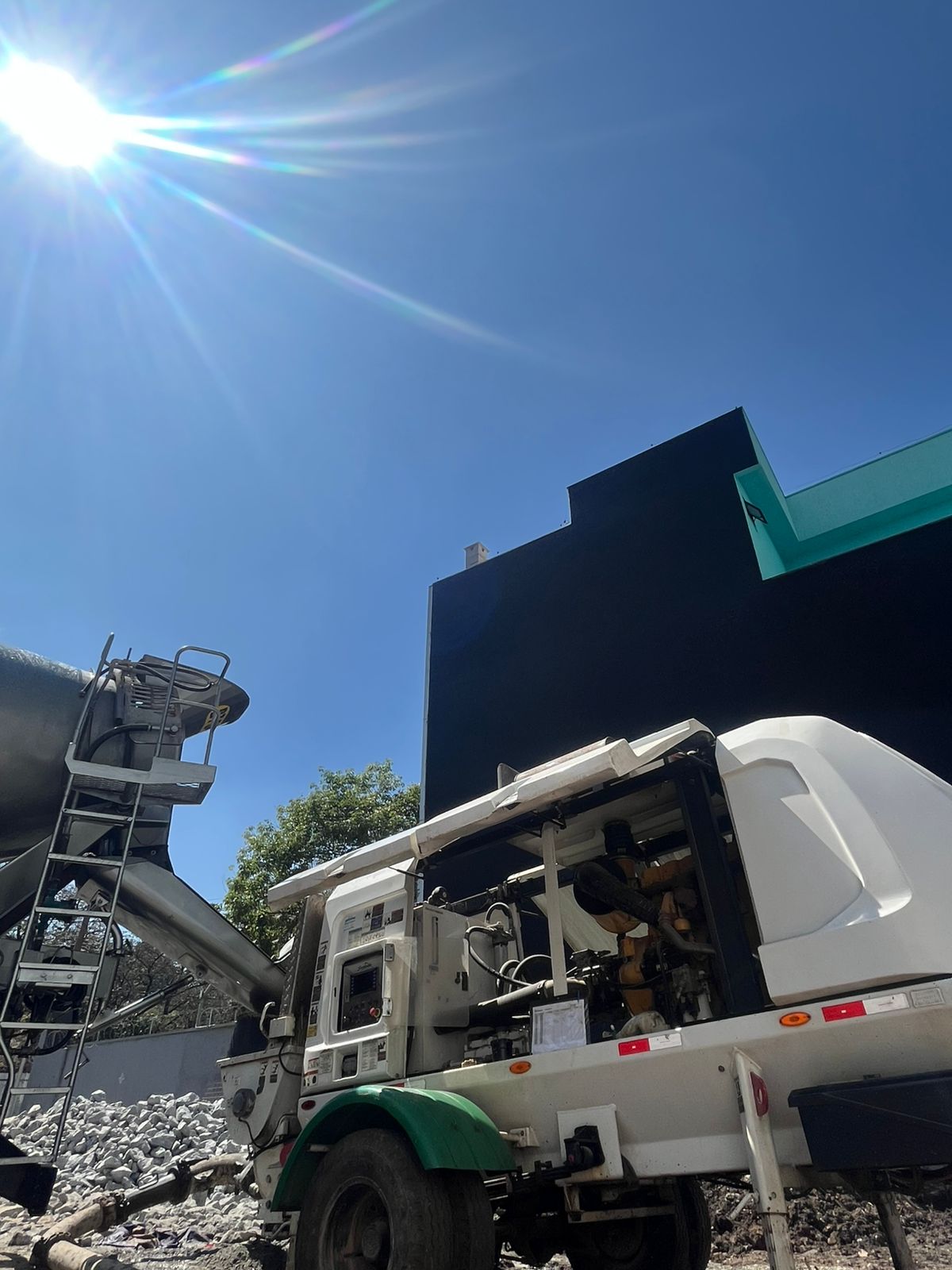

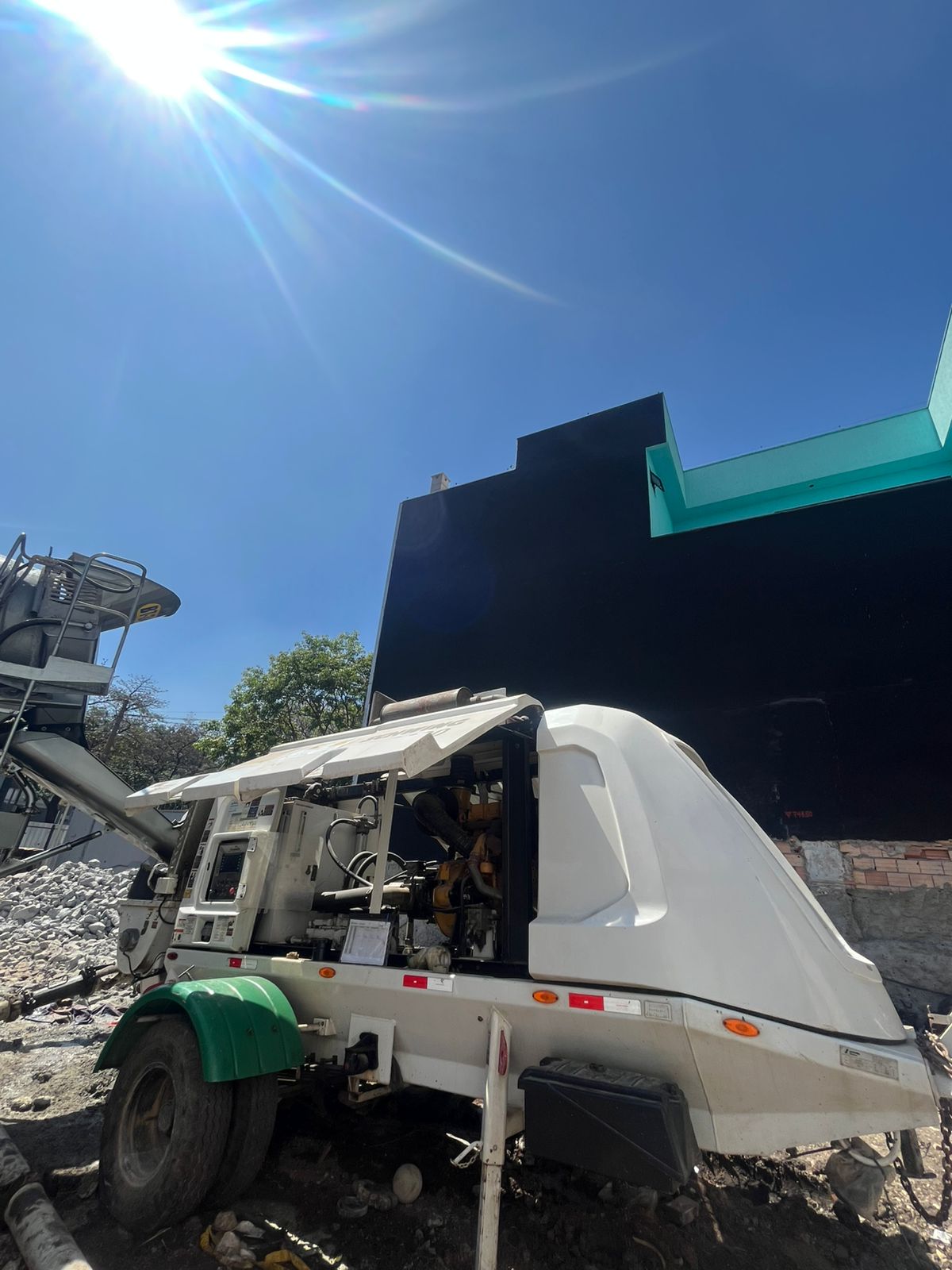

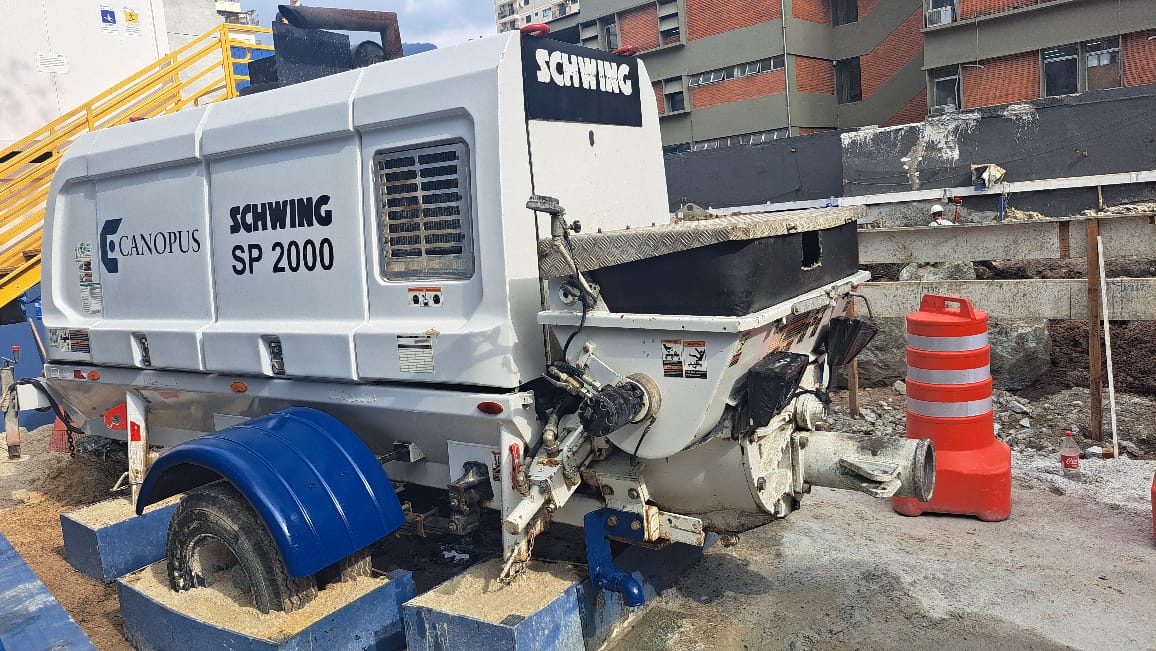

Antes da melhoria, as concretagens dependiam da bomba fornecida pela concreteira, o que limitava a flexibilidade da programação, aumentava custos e gerava maior emissão de CO₂ pelo deslocamento constante do equipamento. Com a implementação da bomba estacionária própria, foi possível ampliar a flexibilidade de planejamento, reduzir custos, melhorar a negociação com a concreteira, melhorar a produtividade e diminuir a emissão de CO₂. O processo tornou-se mais eficiente, econômico e sustentável.
A busca pela solução iniciou-se com a necessidade de reduzir custos e aumentar a eficiência. A equipe de engenharia e os gestores de obra analisaram alternativas e identificaram que a bomba estacionária atenderia não apenas as concretagens, mas também o graute e o contrapiso autonivelante. Após análise de custos e simulações, a solução foi validada com fornecedores e parceiros estratégicos. Foram realizados treinamentos com as equipes de campo, garantindo adaptação rápida. A implantação, acompanhada de perto pela engenharia, resultou em ganhos de eficiência, sustentabilidade e flexibilidade operacional.

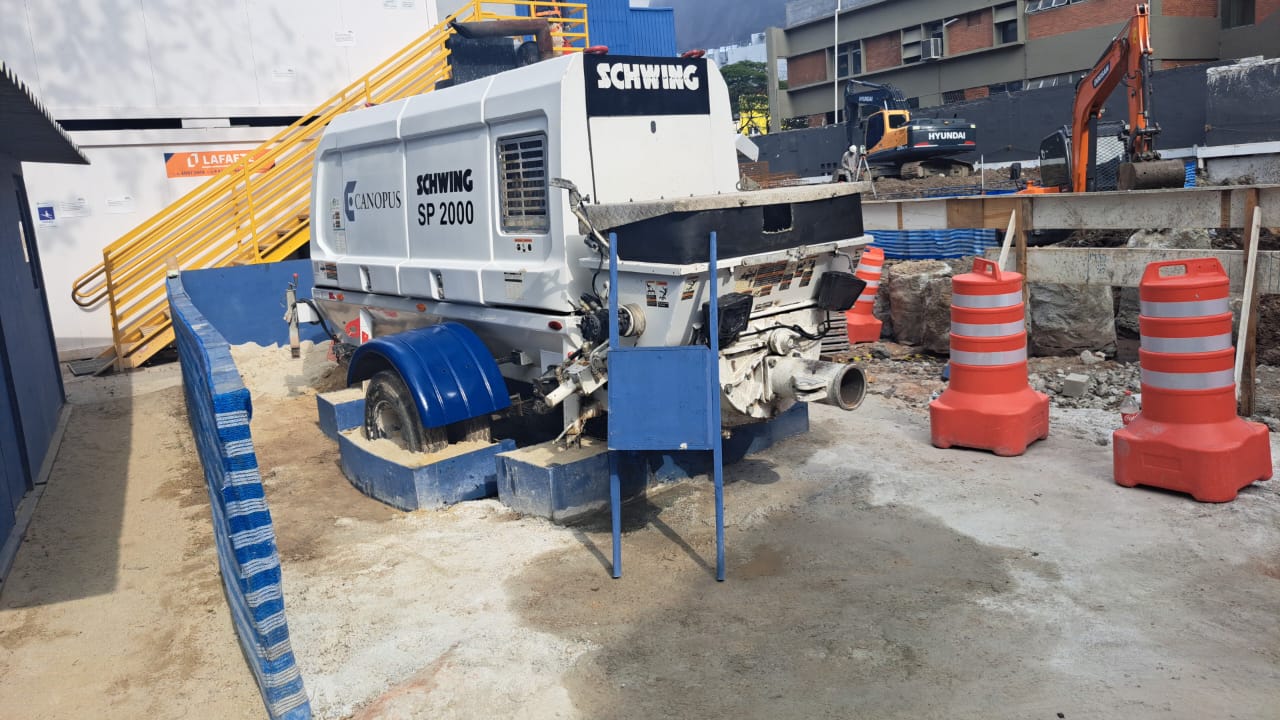

A melhoria consistiu no uso da bomba estacionária para concreto, graute e contrapiso autonivelante, liberando a grua para outras atividades. Isso otimizou a logística, flexibilizou as datas para programação, reduziu tempos de espera e melhorou a produtividade global. A metodologia de medição foi a análise comparativa com o orçamento inicial da obra, garantindo eficiência e melhor aproveitamento dos recursos.
Principais resultados obtidos
A implantação da bomba estacionária gerou ganhos significativos em produtividade, reduzindo o tempo das concretagens e grauteamentos e oferecendo maior flexibilidade na programação, com o equipamento sempre disponível na obra.
Seu uso otimizou concretagens, graute e contrapiso, liberando a grua para outras atividades e diminuindo horas paradas das betoneiras, evitando paralisações. Isso permitiu sobreposição de frentes, acelerou o ritmo de execução e trouxe benefícios financeiros, logísticos e sustentáveis; nas lajes, o ganho foi de 1 dia por atividade.
Seu uso otimizou concretagens, graute e contrapiso, liberando a grua para outras atividades e diminuindo horas paradas das betoneiras, evitando paralisações. Isso permitiu sobreposição de frentes, acelerou o ritmo de execução e trouxe benefícios financeiros, logísticos e sustentáveis; nas lajes, o ganho foi de 1 dia por atividade.
A solução gerou economia direta de R$ 130.927,00. A eliminação do aluguel da bomba móvel da concreteira reduziu custos de concretagem, enquanto a flexibilidade operacional diminuiu horas paradas de betoneiras e equipes. A negociação com a concreteira tornou-se mais vantajosa e houve redução de custos indiretos com logística e combustível.
Com a implantação da bomba estacionária, o prazo médio das concretagens e grauteamentos foi reduzido em pelo menos 1 dia por atividade, devido à maior agilidade e menor tempo de espera de equipamentos. A solução possibilitou também melhor planejamento e sobreposição de etapas construtivas, otimizando o uso da grua em outras atividades críticas. Essa redução do prazo no subsistema de alvenaria estrutural contribuiu diretamente para antecipar etapas posteriores da obra.
A solução trouxe ganhos cumulativos de produtividade e logística, reduzindo gargalos e permitindo antecipação de semanas no cronograma. O impacto refletiu-se em todo o ciclo da obra, aumentando a eficiência global.
NA
A implantação da bomba estacionária trouxe benefícios adicionais além da produtividade. Do ponto de vista da sustentabilidade, houve redução da emissão de CO₂, uma vez que não há queima de combustível com o deslocamento da bomba. O processo também causou menor impacto no entorno, com menos ruídos e movimentação de veículos na área da obra, promovendo um ambiente mais organizado e seguro.
Entre os benefícios qualitativos observados, destacam-se a maior flexibilidade na programação das atividades, permitindo melhor aproveitamento dos recursos e do tempo; a melhoria na coordenação das equipes, já que a grua fica disponível para outras tarefas enquanto a bomba realiza concretagem, graute ou contrapiso autonivelante; a redução da hora parada da betoneira na Obra; a diminuição do impacto no entorno, com menos trânsito de veículos e menor ruído; e o fortalecimento de práticas de sustentabilidade, com redução da emissão de CO₂ proveniente do deslocamento de equipamentos.
A metodologia pode ser replicada em Obras com bombeamento de concreto.
É essencial planejar a logística e o espaço para instalação da bomba, garantir treinamento das equipes e avaliar impactos no entorno. Deve-se monitorar custos, volume de concreto e realizar manutenções preventivas na bomba, assegurando produtividade, segurança e sustentabilidade.
Como lições aprendidas, identificou-se a importância de planejar a programação das concretagens, grauteamentos e aplicação de contrapiso, de forma a potencializar o uso simultâneo da bomba estacionária e da grua em atividades distintas.
Como melhores práticas sugere a implementação de um controle digital integrado entre programação de serviços, custos e volume de concreto consumido, garantindo rastreabilidade e maior precisão na tomada de decisões.
Como melhores práticas sugere a implementação de um controle digital integrado entre programação de serviços, custos e volume de concreto consumido, garantindo rastreabilidade e maior precisão na tomada de decisões.
Parceiros envolvidos
Construtora Canopus
Arlindo Santos - Supervisor Administrativo
Renan Menezes - Gerente Geral de Obra
Thiago Mazon - Gerente de Obra
Bruno Henrique - Superintendente de Obras
João Paulo Coelho da Silva - Operador de Equipamento
Renan Menezes - Gerente Geral de Obra
Thiago Mazon - Gerente de Obra
Bruno Henrique - Superintendente de Obras
João Paulo Coelho da Silva - Operador de Equipamento
